راهنمای جامع ادعاهای ناشی از تغییرات (Variation Claims) در پیمان EPC صنعتی ایران
تحلیل کامل مواد ۴۹، ۵۶، ۶۴، ۶۵، ۶۶ و ۷۵ شرایط عمومی پیمان همسان EPC (ابلاغیه سازمان برنامه و بودجه کشور)
ادعاهای ناشی از تغییرات یا Variation Claims در پیمان EPC به مطالبه مالی یا زمانی ناشی از تغییرات قراردادی گفته میشود. مهمترین مبانی این ادعاها در پیمان EPC صنعتی ایران مواد 49، 56، 64، 65، 66 و 75 هستند که بهترتیب تغییر در کارها، تغییر مبلغ پیمان، تغییر مدت پیمان، تعلیق، تسریع و حل اختلاف را پوشش میدهند.
فهرست مطالب
Toggleسایت مدیر پیمان در این مقاله که بر اساس موافقتنامه، شرایط عمومی و شرایط خصوصی پیمانهای EPC برای کارهای صنعتی (ابلاغی سازمان برنامه و بودجه کشور) و تجربیات عملی در صنعت نفت، گاز، پتروشیمی و پروژههای صنعتی ایران تدوین شده است، یک مرجع کامل و کاربردی درخصوص تغییرات و تبعات آنها و همچنین نحوه مدیریت آنها پرداخته است.
مقدمه
در پروژههای EPC (Engineering, Procurement, Construction) که پیمانکار متعهد به طراحی، تأمین مصالح و تجهیزات، ساخت، نصب، پیش راهاندازی، راهاندازی و تحویل پروژه است، تغییرات یکی از اجتنابناپذیرترین واقعیتها محسوب میشود. حتی با وجود مطالعات دقیق مفهومی (Conceptual Design) و مهندسی پایه (Basic Engineering) توسط کارفرما پیش از انعقاد پیمان، تغییر در شرایط میدانی، الزامات قانونی جدید، نیازهای عملیاتی کارفرما یا کشف واقعیتهای جدید در حین اجرا، اغلب منجر به تغییر در حجم، مشخصات، روش اجرا یا توالی کارها میشوند.
اما همه این تغییرات الزاماً منجر به دریافت هزینه یا تمدید مدت پیمان نمیشوند.
پرسش اصلی اینجاست که چه زمانی یک تغییر به یک ادعای قابل دفاع (Claim) تبدیل میشود؟
پاسخ این سؤال را باید در ساختار حقوقی و قراردادی پیمان همسان EPC و زنجیره مواد ۴۹ (تغییر در کارها)، ۵۶ (تغییر مبلغ پیمان)، ۶۴ (تغییر مدت پیمان)، ۶۵ (تعلیق)، ۶۶ (تسریع) و ۷۵ (حل اختلاف) جستجو کرد؛ بهویژه در ماده 49 که ستون فقرات مدیریت تغییرات در این پیمان محسوب میشود.
در این راهنمای جامع تلاش کردهایم تصویری گامبهگام و عملی از مدیریت Variation Claims در قرارداد طرح و ساخت صنعتی ارائه کنیم و تمام موضوعات مرتبط با تغییرات و ادعاهای ناشی از آن را بهصورت قدم به قدم، کاربردی و با استناد به مواد مرتبط پیمان EPC تشریح کنیم تا خواننده بدون نیاز به مراجعه مکرر به متن قرارداد، تصویری روشن از فرآیند مدیریت Variation Claims در اختیار داشته باشد.
فصل 1 : مفهوم تغییرات (Variations) در پروژههای EPC و مبانی قراردادی ادعاهای ناشی از آنها
تغییر اجتناب ناپذیر است
در پروژههای EPC، پیمانکار متعهد میشود طراحی، تأمین کالا و تجهیزات، اجرا، راهاندازی و تحویل پروژه را مطابق اسناد پیمان انجام دهد. با این حال، در طول اجرای پروژه ممکن است شرایطی به وجود آید که کارفرما تصمیم بگیرد بخشی از کارها را تغییر دهد.
در ماده ۴۹ شرایط عمومی پیمان EPC صراحتاً آمده است که کارفرما در چارچوب کلی موضوع پیمان، تا پیش از تحویل موقت، میتواند افزایش/کاهش مقادیر، حذف بخشی از کارها، تغییر مشخصات یا انجام کار جدید را درخواست کند و پیمانکار موظف به اجرا است (با رعایت سایر بندها).
انواع تغییرات (variations)
این تغییرات میتواند شامل موارد زیر باشد:
- افزایش حجم عملیات (Quantity Variations)
- کاهش حجم عملیات (Quantity Variations)
- حذف بخشی از کارها
- اضافه شدن فعالیت جدید
- تغییر مشخصات فنی
- تغییر استانداردها
- تغییر مدارک طراحی
- تغییر روش اجرا
- تغییر توالی اجرای فعالیتها (Sequence Changes)
- تغییر ناشی از شرایط میدانی (مانند وضعیت واقعی خاک، آب و هوا یا کشفهای جدید)
در ادبیات قراردادی این رویدادها تحت عنوان Variation شناخته میشوند.
چرا تغییرات در پروژههای EPC اجتنابناپذیرند؟
در قراردادهای EPC، تغییرات نه تنها اجتنابناپذیر، بلکه بخشی از ماهیت موقتی، پیچیده و پویای این نوع قراردادها هستند. مدیریت حرفهای آنها میتواند از تأخیرها و دعاوی جلوگیری کند و حتی با رویکرد Value Engineering، ارزش افزوده ایجاد نماید.
پیمانکاران و کارفرمایان ایرانی با تسلط کامل بر شرایط عمومی پیمان EPC سازمان برنامه و بودجه، میتوانند ریسکها را به حداقل برسانند و پروژهها را با موفقیت به تحویل موقت و قطعی برسانند.
دلایل اصلی اجتنابناپذیر بودن تغییرات در پروژههای EPC صنعتی ایران
- کامل نبودن اطلاعات اولیه (Incomplete Information at Tender Stage)
حتی پس از انجام مطالعات دقیق پایه، اطلاعات میدانی واقعی ممکن است با گزارشهای اولیه تفاوت قابل توجهی داشته باشد. حفاریها، تستهای ژئوتکنیک، شرایط زیرسطحی خاک، وجود تأسیسات زیرزمینی غیرمنتظره یا ویژگیهای واقعی مخازن هیدروکربوری نمونههای رایجی هستند که پس از شروع اجرا آشکار میشوند.
- کامل نبودن اطلاعات اولیه (Incomplete Information at Tender Stage)
- تغییرات و الزامات کارفرما (Employer-Driven Changes)
کارفرما در طول پروژه ممکن است به دلایل عملیاتی، بهرهبرداری یا استراتژیک تصمیم به تغییر بگیرد؛ مانند افزایش ظرفیت تولید واحد فرآیندی، تغییر الزامات عملکردی تجهیزات، یا افزودن امکانات جدید به پروژه.
- تغییرات و الزامات کارفرما (Employer-Driven Changes)
- تغییرات قانونی، مقرراتی و استاندارد (Regulatory and Standard Changes)
ابلاغ استانداردهای جدید توسط مراجع قانونی (مانند استانداردهای زیستمحیطی، HSE، ملی یا بینالمللی) یا تغییرات در قوانین و مقررات گمرکی، مالیاتی و ایمنی، پیمانکار را ملزم به اعمال اصلاحات میکند.
- تغییرات قانونی، مقرراتی و استاندارد (Regulatory and Standard Changes)
- عوامل خارجی غیرقابل پیشبینی و ریسکهای محیطی (External Factors)
در شرایط اقتصادی ایران، عواملی مانند تأخیر در تأمین ارز خارجی، نوسانات شدید نرخ ارز، تحریمها، محدودیتهای لجستیکی، شرایط آب و هوایی نامساعد یا مسائل سیاسی-اقتصادی بسیار تأثیرگذار هستند و اغلب منجر به تغییر در روش اجرا، توالی فعالیتها یا حتی محدوده کار میشوند.
- عوامل خارجی غیرقابل پیشبینی و ریسکهای محیطی (External Factors)
- پیشنهادهای مهندسی ارزش توسط پیمانکار (Value Engineering Proposals)
پیمانکار به عنوان متخصص اجرا، ممکن است پیشنهادهایی برای بهبود طراحی، بهینهسازی روش اجرا، کاهش هزینه یا افزایش ایمنی ارائه دهد که خود به عنوان نوعی تغییر رسمی (Variation) در چارچوب ماده ۴۹ شرایط عمومی پیمان پیگیری میشود.
- پیشنهادهای مهندسی ارزش توسط پیمانکار (Value Engineering Proposals)
مثالهای عملی از پروژههای صنعتی ایران
- مثال اول: پس از آغاز عملیات حفاری، مشخص میشود وضعیت واقعی خاک و ظرفیت باربری آن با گزارش ژئوتکنیک اولیه تفاوت اساسی دارد → نیاز به تغییر در طراحی فونداسیون و افزایش حجم بتنریزی.
- مثال دوم: کارفرما در میانه پروژه تصمیم به افزایش ظرفیت واحد فرآیندی (مثلاً از ۱۰۰ هزار تن به ۱۵۰ هزار تن در سال) میگیرد.
- مثال سوم: طی اجرای پروژه، استاندارد جدیدی توسط سازمان حفاظت محیط زیست یا وزارت نفت ابلاغ میشود که نیازمند تغییر در مشخصات فنی تجهیزات یا سیستمهای ایمنی است.
- مثال چهارم: نقشههای طراحی IFC پس از شروع عملیات اجرایی نیاز به اصلاحات متعدد پیدا میکنند تا با شرایط میدانی واقعی تطبیق یابند.
تفاوت Variation و Claim
یکی از رایجترین و پرهزینهترین اشتباهات مدیران پروژه، کارفرمایان و پیمانکاران در قراردادهای EPC، یکسان فرض کردن مفاهیم Variation و Claim است. این دو مفهوم اساساً متفاوت هستند و درهمآمیختن آنها باعث سردرگمی قراردادی، تأخیر در پرداختها، رد شدن مطالبات و حتی تشدید اختلافات میشود.
Variation یک رویداد قراردادی (تغییر رسمی در کار) است، در حالی که Claim یک مطالبه رسمی و حقوقی برای جبران آثار آن رویداد محسوب میشود.
برای درک دقیقتر، جدول مقایسهای زیر را ببینید:
موضوع | Variation | Claim |
ماهیت | رویداد یا تغییر رسمی در کار | مطالبه مالی، زمانی یا حقوقی برای جبران آثار تغییر |
آغازکننده | عمدتاً کارفرما (Variation Order) یا پیمانکار (Variation Request) | معمولاً پیمانکار (گاهی کارفرما) |
هدف | اعمال تغییر در محدوده کار، مشخصات فنی، روش اجرا یا توالی فعالیتها | جبران خسارتها، هزینههای اضافی، تأخیرها یا سایر حقوق قراردادی |
نتیجه | تغییر در تعهدات طرفین و ایجاد آثار احتمالی | مطالبه رسمی (تمدید مدت، پرداخت اضافی، تعدیل مبلغ پیمان) |
ماهیت حقوقی | دستور یا توافق بر تغییر کار (Change Order / Variation Order) | ادعای قابل پیگیری که ممکن است به اختلاف (Dispute) منجر شود |
الزام به اجرا | پیمانکار موظف به اجرای Variation تأییدشده است | Claim الزامی برای اجرا ندارد؛ باید بررسی، تأیید یا رد شود |
تشریح دقیق فرآیند شروع Variation
در عمل Variation دو مسیر اصلی دارد و هر مسیر فرمت و اصطلاح خاص خود را دارد:
- وقتی کارفرما تغییر درخواست میکند (Employer-Initiated)
- اصطلاح رایج Variation Order Issue یا Change Instruction
- کارفرما (یا مشاور کارفرما) دستور تغییر را به صورت رسمی صادر میکند.
- این دستور معمولاً شامل شرح دقیق تغییر، دلایل، تأثیرات احتمالی (در صورت شناختهشده) و الزام به اجرا توسط پیمانکار است.
- پیمانکار موظف به اجرای آن است، اما همزمان باید آثار مالی و زمانی آن را بررسی و در صورت لزوم Notice ارسال کند تا حقوق خود را محفوظ نگه دارد.
- این نوع Variation قویترین پایه قراردادی را دارد زیرا مستقیماً از طرف کارفرما صادر شده است.
- وقتی پیمانکار تغییر پیشنهاد میکند (Contractor-Initiated)
- اصطلاح رایج Variation Order Request یا Change Request
- پیمانکار پیشنهاد تغییر را به کارفرما ارائه میدهد (مثلاً برای بهینهسازی طراحی، کاهش هزینه، بهبود ایمنی یا رفع مشکل اجرایی).
- این درخواست باید شامل توجیه فنی-اقتصادی، برآورد اولیه هزینه و زمان، مزایا و مدارک پشتیبان باشد.
- پس از بررسی و تأیید کارفرما، درخواست به Variation Order رسمی تبدیل میشود.
- اگر کارفرما پیشنهاد را تأیید نکند، پیمانکار معمولاً حق Claim ندارد مگر اینکه تغییر الزامی شده باشد (مثلاً به دلیل الزامات قانونی).
نکته مهم: هر دو نوع Variation (Request و Issue) باید به صورت کتبی و با فرمت مشخص (طبق شرایط خصوصی یا روش هماهنگي پروژه) ثبت شوند. عدم رعایت فرمت و فرآیند میتواند منجر به رد Claim بعدی شود.
Claim دقیقاً کجای این فرآیند قرار میگیرد؟
Claim به ویژه (Variation Claim) زمانی شکل میگیرد که Variation — چه از طرف کارفرما صادر شده باشد و چه پیشنهاد پیمانکار تأیید شده باشد — باعث تحمیل هزینه اضافی، تأخیر یا زیان به پیمانکار شود و او برای جبران آن مطالبه رسمی مطرح کند.
مثال کاربردی:
- کارفرما مشخصات فنی یک کمپرسور را تغییر میدهد → Variation Order Issue (توسط کارفرما)
- این تغییر باعث افزایش ۶۰ میلیارد ریال هزینه خرید و ۵۰ روز تأخیر در مسیر بحرانی میشود.
- پیمانکار پس از ارسال Notice فوری، پرونده Variation Claim تشکیل میدهد و با استناد به مواد ۴۹، ۵۶ و ۶۴ مطالبه هزینه و تمدید مدت (EOT) میکند.
اگر پیمانکار Change Request بدهد:
- پیشنهاد بهینهسازی روش نصب ارائه میدهد.
- کارفرما آن را تأیید میکند → Variation Order صادر میشود.
- اگر اجرای این تغییر باعث هزینه یا تأخیر اضافی شود، پیمانکار میتواند Claim مطرح کند.
رابطه میان Variation و Claim
یک Variation الزاماً به Claim تبدیل نمیشود. اما تقریباً تمام Variation Claimهای موفق از یک Variation چه Issue) و چه (Request آغاز میشوند.
فرآیند استاندارد:
Variation
Variation Order Issue (کارفرما)
Variation Order Request (پیمانکار)
↓
ایجاد آثار مالی / زمانی / اجرایی
↓
Claim (مطالبه جبران با مستندات)
نکته طلایی: Variation بدون Claim فقط یک تغییر اجرایی است، اما Claim بدون وجود Variation پایه قراردادی ضعیفی دارد و شانس موفقیت آن بسیار پایین است.
مبانی قراردادی ادعاهای ناشی از تغییرات در پیمان EPC
تا اینجا با مفهوم Variation و دلایل اجتنابناپذیر بودن آن آشنا شدیم. حالا وقت آن است که بدانیم در پیمان همسان EPC ایران (ابلاغی سازمان برنامه و بودجه کشور) چگونه این تغییرات از نظر حقوقی و قراردادی مدیریت و پیگیری میشوند.
برخلاف بسیاری از قراردادهای بینالمللی(مانند (FIDIC که مدیریت تغییرات اغلب در یک یا دو ماده متمرکز است، در پیمان EPC صنعتی جدید ایران رویکردی زنجیرهای طراحی شده است. چندین ماده به صورت مرتبط و مکمل با یکدیگر کار میکنند و درک دقیق این ارتباط برای دانشجویان، مهندسان، مدیران پروژه و پیمانکارانی که با این پیمان سروکار دارند، بسیار مهم است.
زنجیره قراردادی مدیریت تغییرات در پیمان EPC
در این پیمان، مواد زیر مانند حلقههای یک زنجیر به هم متصل هستند:
- ماده ۴۹ – تغییر در کارها (Variation)
این ماده نقطه آغاز تمام ادعاهای ناشی از تغییرات است. ماده ۴۹ به کارفرما اجازه میدهد تا پیش از تحویل موقت، در چارچوب موضوع پیمان، تغییرات مختلفی مانند افزایش یا کاهش مقادیر، حذف کار، تغییر مشخصات فنی، افزودن کار جدید یا تغییر روش اجرا را درخواست کند. پیمانکار موظف به اجرای آن است، اما همزمان حق دارد آثار مالی و زمانی این تغییرات را مطالبه کند.
به زبان ساده: ماده ۴۹ به کارفرما انعطاف میدهد و به پیمانکار حق دفاع میدهد.
- ماده ۴۹ – تغییر در کارها (Variation)
- ماده ۵۶ – تغییر مبلغ پیمان (ارزشگذاری مالی)
اگر تغییرات باعث افزایش یا کاهش هزینه شود، آثار مالی آن طبق ماده ۵۶ محاسبه میشود. این ماده نحوه ارزشگذاری تغییرات (با قیمت پیمان، نرخ مشابه یا آنالیز قیمت) و انواع هزینههای مستقیم و غیرمستقیم را توضیح میدهد.
- ماده ۵۶ – تغییر مبلغ پیمان (ارزشگذاری مالی)
- ماده ۶۴ – تغییر مدت پیمان (Extension of Time - EOT)
اگر تغییرات بر برنامه زمانبندی پروژه تأثیر بگذارند، پیمانکار میتواند درخواست تمدید مدت پیمان (EOT) بدهد. این ماده به بررسی تأخیرات و تأثیر آنها بر مسیر بحرانی پروژه میپردازد.
- ماده ۶۴ – تغییر مدت پیمان (Extension of Time - EOT)
- ماده ۶۵ – تعلیق کار (Suspension)
گاهی تغییرات آنقدر بزرگ هستند که باعث توقف موقت بخشی از عملیات میشوند. ماده ۶۵ آثار مالی و زمانی این تعلیق را پوشش میدهد.
- ماده ۶۵ – تعلیق کار (Suspension)
- ماده ۶۶ – تسریع پروژه (Acceleration)
اگر کارفرما با وجود تغییرات، همچنان اصرار داشته باشد که پروژه در تاریخ اولیه تکمیل شود، موضوع تسریع (تسریع دستوری یا ضمنی) مطرح میشود و هزینههای اضافی آن قابل مطالبه است.
- ماده ۶۶ – تسریع پروژه (Acceleration)
- ماده ۷۵ – حل اختلاف (Dispute Resolution)
اگر کارفرما و پیمانکار بر سر مبلغ، مدت یا آثار تغییرات به توافق نرسند، اختلاف طبق ماده ۷۵ از طریق کمیته دائمی پیشگیری و رسیدگی به اختلاف پیگیری خواهد شد.
- ماده ۷۵ – حل اختلاف (Dispute Resolution)

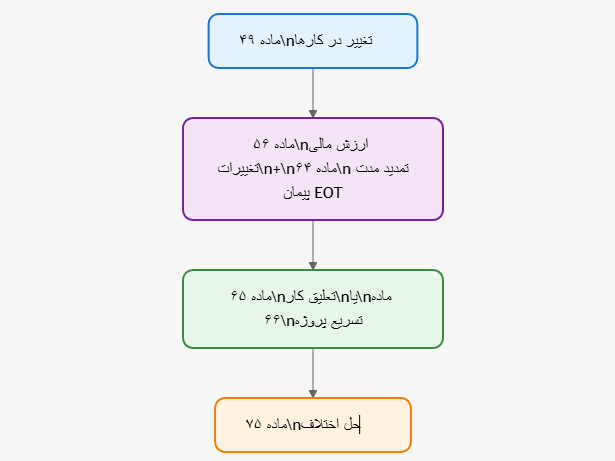

خلاصه ارتباط زنجیرهای مواد (نقشه راه ساده)
- ماده ۴۹: تغییر را ایجاد میکند (شروع داستان)
- ماده ۵۶ + ۶۴: آثار مالی و زمانی تغییر را تعیین میکنند
- ماده ۶۵ یا ۶۶: در شرایط خاص تعلیق یا تسریع را مدیریت میکنند
- ماده ۷۵: در صورت عدم توافق، راه حل اختلاف را ارائه میدهد
به زبان ساده تصور کنید Variation مثل انداختن سنگ در آب است. ماده ۴۹ سنگ را میاندازد، مواد ۵۶ و ۶۴ موجهای مالی و زمانی را اندازه میگیرند، مواد ۶۵ و ۶۶ به موجهای خاص (توقف یا سرعت بیشتر) رسیدگی میکنند و ماده ۷۵ در نهایت میگوید اگر با هم توافق نکردید، چگونه مشکل را حل کنیم.
درک این زنجیره به شما کمک میکند که بدانید یک تغییر ساده چگونه میتواند به یک ادعای کامل (Variation Claim) تبدیل شود و چه مدارکی در هر مرحله نیاز دارید.
فصل 2: تحلیل جامع ماده 49 پیمان EPCطرح و ساخت صنعتی
راهنمای گامبهگام مدیریت تغییرات در کارها (Variation Management)
پس از آشنایی با مفهوم تغییرات و مبانی قراردادی آنها در فصلهای قبل، حالا به قلب تپنده مدیریت تغییرات در پیمان EPC میرسیم: ماده ۴۹.
اگر ماده ۴۹ را ستون فقرات مدیریت تغییرات در پیمان همسان EPC بدانیم، مواد ۵۶، ۶۴، ۶۵، ۶۶ و ۷۵ مانند اندامهایی هستند که به این ستون متصل میشوند. تقریباً هیچ Variation Claim موفقی وجود ندارد که ریشه در ماده ۴۹ نداشته باشد.
این فصل یک راهنمای ساده و گام به گام برای شناسایی و مدیریت تغییرات ارئه می دهد.
ماده 49 دقیقاً چه موضوعی را پوشش میدهد؟
ماده ۴۹ چارچوب حقوقی و عملی تغییرات در پروژههای EPC را مشخص میکند.
به زبان ساده، این ماده به این سؤال پاسخ میدهد:
"اگر بعد از امضای پیمان نیاز به تغییر بخشی از کارها پیش آمد، باید چه کار کنیم؟"
این ماده دو هدف مهم دارد:
- به کارفرما حق اعمال تغییرات لازم برای مدیریت بهتر پروژه را میدهد.
- از پیمانکار در برابر آثار مالی و زمانی این تغییرات حمایت میکند.
فلسفه وجودی ماده 49
هیچ پروژه EPC در زمان انعقاد پیمان دارای اطلاعات صددرصد کامل نیست.
حتی در پروژههای بسیار دقیق نیز ممکن است موارد زیر رخ دهد:
- تغییر نیازهای بهرهبردار
- تغییر الزامات قانونی
- اصلاح اطلاعات پایه
- کشف شرایط پیشبینینشده
- تغییر فناوری
- تغییر استانداردها
- تغییر مشخصات تجهیزات
به همین دلیل قرارداد باید مکانیزمی برای مدیریت این تغییرات داشته باشد.
ماده 49 دقیقاً برای همین هدف تدوین شده است.
انواع تغییراتی که مشمول ماده ۴۹ هستند
- تغییر در محدوده کار (Scope Change)
رایجترین نوع Variation
مثال: کارفرما پس از شروع پروژه تصمیم میگیرد یک مخزن ذخیره جدید به پروژه اضافه کند.
- افزایش مقدار کار
مثال: حجم خاکبرداری از 50 هزار مترمکعب به 80 هزار مترمکعب افزایش مییابد.
- کاهش مقدار کار
مثال: بخشی از خطوط انتقال از محدوده پروژه حذف میشوند.
- تغییر مشخصات فنی
مثال: تغییر کلاس لوله از API 5L Grade B به API 5L X65
- تغییر استانداردها
مثال: استفاده از ویرایش جدید استاندارد ASME به جای نسخه قبلی.
- تغییر در اسناد طراحی پایه
مثال:
- تغییر روش اجرا
مثال: تغییر روش نصب تجهیز از جرثقیل سنگین به Strand Jack.
- تغییر توالی اجرای فعالیتها
مثال
تغییر اولویت ساخت واحدهای فرآیندی.
- اضافه شدن کار جدید
مثال: افزودن سیستم Fire Fighting جدید که در محدوده اولیه پروژه پیشبینی نشده است.
چه مواردی مشمول ماده 49 نیستند؟
این موضوع یکی از مهمترین بخشهای هر پرونده ادعا است. زیرا بسیاری از مطالبات پیمانکاران به اشتباه به عنوان Variation مطرح میشوند.
- دوبارهکاری ناشی از اشتباه پیمانکار
مثال: پیمانکار تجهیزی را برخلاف نقشه نصب میکند و مجبور به اصلاح آن میشود.
- اصلاح عیوب اجرایی
مثال: بتنریزی غیراستاندارد و الزام به تخریب و اجرای مجدد.
- ضعف بهرهوری داخلی
مثال: کمبود نیروی انسانی یا ضعف مدیریت کارگاه.
این موارد Claim قابل دفاع ایجاد نمیکنند.
فرآیند استاندارد مدیریت تغییرات طبق ماده 49
بزرگترین اشتباه بسیاری از پروژهها این است که تصور میکنند Variation فقط یک دستور کار است.
در حالی که ماده 49 در عمل یک فرآیند کامل مدیریت تغییرات را تعریف میکند که شامل مراحل زیر میباشد:
مرحله 1: وقوع یا ابلاغ تغییر
شروع فرآیند از لحظهای است که تغییر مطرح میشود.
این تغییر ممکن است:
- توسط کارفرما ابلاغ شود.
- در جلسات مطرح شود.
- از طریق اصلاح نقشهها اعلام شود.
مرحله 2: شناسایی آثار تغییر
پیمانکار باید فوراً بررسی کند:
- آیا هزینه ایجاد میشود؟
- آیا زمان افزایش مییابد؟
- آیا ریسک جدید ایجاد میشود؟
- آیا طراحی تحت تأثیر قرار میگیرد؟
مرحله 3: ارسال Notice(یکی از مهمترین اقدامات)
بسیاری از Claim های شکستخورده دقیقاً در همین مرحله از بین میروند.
هدف Notice چیست؟
اعلام این موضوع که این تغییر ممکن است آثار زمانی و مالی ایجاد کند.
اشتباه رایج این است که پیمانکار صبر میکند تا محاسبات تکمیل شود در حالی که Notice و اعلام پیمانکار باید سریع ارسال شود.
مرحله 4: تحلیل آثار مالی
در این مرحله پیمانکار بررسی میکند که آیا تغییر روی:
- هزینه خرید
- هزینه اجرا
- هزینه پیمانکاران جزء
- هزینه تجهیزات
- هزینههای سربار
تاثیر میگذارد یا خیر.
مرحله 5: تحلیل آثار زمانی
در این مرحله مشخص میشود:
- آیا مسیر بحرانی تحت تأثیر قرار گرفته است؟
- آیا تأخیر قابل اندازهگیری است
- آیا EOT لازم است؟
مرحله 6: ارائه پیشنهاد تغییر ( Change Proposal )
شامل:
- شرح تغییر
- هزینه
- زمان
- آثار قراردادی
مرحله 7: مذاکره
کارفرما و پیمانکار درباره:
- مبلغ
- مدت
- آثار اجرایی
مذاکره کرده و به توافق میرسند.
مرحله 8: صدور دستور تغییر کار ( Change Order )
اگر توافق حاصل شود، دستور تغییر رسمی صادر میشود.
مرحله 9: اجرای تغییر
پیمانکار تغییر را اجرا میکند.
مرحله 10: حل اختلاف
اگر توافق حاصل نشود، موضوع وارد ماده 75 میشود.
مهمترین مدارک موردنیاز برای ماده 49
مدارک قراردادی
- قرارداد
- شرایط عمومی
- شرایط خصوصی
- الحاقیهها
مدارک تغییر
- دستور تغییر
- نامه کارفرما
- صورتجلسات
- نقشههای اصلاحی
مدارک مالی
- فاکتور
- سفارش خرید
- آنالیز قیمت
مدارک زمانی
- برنامه مبنا
- برنامه بهروز
- تحلیل تأخیرات
ارتباط مستقیم ماده 49 با ماده 56
ماده 49 تغییر را ایجاد (شناسایی) میکند و به رسیمت میشناسد.
ماده 56 ارزش مالی آن را تعیین میکند.
ماده 49
شناسایی تغییر))
↓
ماده 56
ارزشگذاری مالی))
ارتباط مستقیم ماده 49 با ماده 64
بسیاری از پیمانکاران فقط هزینه را مطالبه میکنند و زمان را فراموش میکنند.
این یکی از پرهزینهترین اشتباهات در پروژههای EPC است
تغییر باعث تأخیر میشود در نتیجه، تمدید مدت پیمان (EOT) درخواست میشود.
تغییر
↓
تأخیر
↓
ماده 64
تمدید مدت پیمان
چکلیست ارزیابی اولیه تغییر
قبل از تشکیل پرونده ادعا این سؤالات را پاسخ دهید:
- آیا تغییر خارج از تعهدات اولیه پیمان است؟
- آیا کارفرما آن را درخواست کرده است؟
- آیا هزینه اضافه ایجاد شده است؟
- آیا باعث افزایش زمان پروژه شده است؟
- آیا مدارک کافی وجود دارد؟
- آیا Notice در زمان مناسب رسال شده است؟
اگر بیش از دو پاسخ منفی باشد، احتمال موفقیت Claim به شدت کاهش مییابد.
نکات طلایی ماده 49
- هر تغییری Claim نیست، اما تقریباً همه Claimهای موفق از یک Variation شروع میشوند.
- Notice دیرهنگام یکی از مهمترین دلایل شکست Claim است.
- ارزش واقعی یک Variation در مستندسازی آن مشخص میشود.
- ماده 49 بدون مواد 56 و 64 ناقص است.
جمعبندی فصل 2
ماده 49 مهمترین ماده مرتبط با مدیریت تغییرات در پیمان EPC است و نقطه شروع اغلب ادعاهای مالی و زمانی (Variation Claims) محسوب میشود. با این حال، صرف وقوع یک تغییر برای موفقیت در Claim کافی نیست. پیمانکار باید بتواند تغییر را شناسایی، آثار آن را مستندسازی، هزینه و زمان ناشی از آن را تحلیل و رابطه علت و معلولی میان تغییر و خسارت را اثبات کند.
در فصل بعدی به سراغ ماده 56 و نحوه ارزشگذاری تغییرات و تغییر مبلغ پیمان خواهیم رفت؛ جایی که بسیاری از اختلافات مالی پروژههای EPC شکل میگیرند.
فصل 3: تحلیل جامع ماده 56 پیمان EPC طرح و ساخت صنعتی
تغییر مبلغ پیمان و ارزشگذاری ادعاهای ناشی از تغییرات (Variation Valuation)
اگر ماده 49 مشخص میکند چه چیزی «تغییر» محسوب میشود، ماده 56 تعیین میکند این تغییر چگونه به پول تبدیل میشود. در واقع اکثر اختلافات مالی پروژههای EPC نه بر سر اصل تغییر، بلکه بر سر نحوه ارزشگذاری آن شکل میگیرند.
چرا ماده 56 اهمیت ویژه دارد؟
در بسیاری از پروژههای EPC ، کارفرما و پیمانکار درباره اصل وقوع تغییر اختلافی ندارند.
برای مثال:
- کارفرما میپذیرد مشخصات فنی تغییر کرده است.
- کارفرما میپذیرد حجم عملیات افزایش یافته است.
- کارفرما میپذیرد کار جدیدی اضافه شده است.
اما اختلاف اصلی از اینجا آغاز میشود که ارزش واقعی این تغییر چقدر است؟
اینجاست که ماده 56 وارد عمل میشود.
جایگاه ماده 56 در چرخه مدیریت ادعا
ماده 49
(شناسایی تغییر)
↓
ماده 56
(ارزشگذاری مالی)
↓
Claim
↓
Settlement
به همین دلیل هیچ Variation Claim بدون تحلیل ماده 56 کامل نیست.
ماده 56 چه موضوعاتی را پوشش میدهد؟
ماده 56 به طور کلی به شرایطی میپردازد که در آن مبلغ پیمان میتواند افزایش یا کاهش یابد.
مهمترین این موارد عبارتاند از:
- تغییرات در کارها
- افزایش مقادیر
- کاهش مقادیر
- حذف کارها
- اضافه شدن فعالیت جدید
- تسریع پروژه
- برخی تغییرات قانونی و مقرراتی
- تعدیلهای پیشبینیشده در پیمان
ارتباط مستقیم ماده 49 و ماده 56
یکی از اشتباهات رایج در لوایح ادعا این است که پیمانکار مستقیماً سراغ هزینه میرود.
در حالی که ابتدا باید تغییر اثبات شود.
فرآیند صحیح:
مرحله 1
اثبات تغییر
(ماده 49(
↓
مرحله 2
اثبات هزینه
(ماده 56)
اگر تغییر اثبات نشود، علیالقاعده مطالبه مالی نیز رد خواهد شد.
چه هزینههایی قابل مطالبه هستند؟
این سؤال یکی از پرتکرارترین سؤالات مدیران قرارداد، پیمانکاران و کارفرمایان است.
پاسخ کوتاه: هر هزینهای که مستقیماً ناشی از تغییر باشد و قابلیت اثبات داشته باشد.
- هزینههای مستقیم (Direct Costs)
نیروی انسانی
- افزایش نفرساعت مهندسی
- افزایش نفرساعت اجرا
- اضافهکاری
تجهیزات
- جرثقیل اضافی
- ماشینآلات اضافی
- اجاره تجهیزات
مصالح
- فولاد اضافی
- کابل اضافی
- بتن اضافی
پیمانکاران جزء
- افزایش مبلغ قراردادهای فرعی
- هزینههای غیرمستقیم (Indirect Costs)
در پروژههای بزرگ EPC معمولاً بخش قابل توجهی از ادعاها مربوط به این هزینهها است.
هزینههای کارگاه
- دفاتر کارگاهی
- نگهبانی
- HSE
- آزمایشگاه
هزینههای مدیریت پروژه
- مدیر پروژه
- تیم کنترل پروژه
- مدیریت مهندسی
هزینههای سربار
- هزینههای دفتر مرکزی
- هزینههای پشتیبانی
روشهای ارزشگذاری تغییرات
در عمل سه حالت اصلی برای ارزش گذاری تغییرات وجود دارد.
- قیمت در پیمان وجود دارد
سادهترین حالت
مثال:
در قرارداد: خاکبرداری = 1,500,000 ریال بر مترمکعب
کارفرما20,000 مترمکعب خاکبرداری اضافه میکند.
محاسبه:
20,000 × 1,500,000 =30,000,000,000 ریال
در این حالت معمولاً اختلاف چندانی وجود ندارد.
- قیمت مشابه در پیمان وجود دارد
گاهی دقیقاً همان فعالیت وجود ندارد، اما فعالیت مشابه موجود است.
مثال
قیمت لوله 20 اینچ وجود دارد.
اما لوله 24 اینچ اضافه شده است.
در این حالت از نرخهای مشابه برای تعیین قیمت استفاده میشود.
- هیچ قیمت مرجع وجود ندارد
پیچیدهترین حالت
مثال
کارفرما سیستم جدیدی به پروژه اضافه میکند که در اسناد اولیه پیشبینی نشده است.
در این شرایط:
- آنالیز قیمت
- استعلام بازار
- مستندات خرید
- فهرست بهای مرجع
مبنای تعیین قیمت قرار میگیرند.
مهمترین اصل ماده 56: هزینه باید قابل اثبات باشد
بسیاری از ادعاها به دلیل نبود مدارک کافی رد میشوند.
ادعای ضعیف
"این تغییر هزینه زیادی ایجاد کرده است"
ادعای حرفهای
"این تغییر موجب افزایش 12,400 نفرساعت مهندسی، 6,000 نفرساعت اجرا و خرید 280 تن فولاد اضافی شده است"
Cost Breakdown Structure (CBS)
برای دفاع از ادعا باید ساختار هزینه تهیه شود.
نمونه ساختار شکست قیمت
- بخش اول: هزینههای مهندسی
- بخش دوم: هزینههای خرید
- بخش سوم: هزینههای اجرا
- بخش چهارم: هزینههای راهاندازی
- بخش پنجم: هزینههای سربار (بالاسری)
نمونه جدول تحلیل هزینه
ردیف | شرح | مبلغ (ریال) |
1 | مهندسی | 35 میلیارد |
2 | خرید | 120 میلیارد |
3 | اجرا | 80 میلیارد |
4 | راهاندازی | 15 میلیارد |
5 | سربار (بالاسری) | 20 میلیارد |
جمع | 270 میلیارد | |
مفهوم Quantum در ماده ۵۶
یکی از مهمترین اصطلاحات مدیریت ادعا (Claims Management)، Quantum است.
Quantum به معنای «میزان خسارت یا مطالبه مالی قابل اندازهگیری، مستند و اثباتپذیر» است. به زبان ساده، Quantum جواب این سؤال کلیدی است:
«چقدر مطالبه میکنی و چگونه آن را با مدرک ثابت میکنی؟»
ریشه و کاربرد Quantum
این اصطلاح ریشه در سیستم حقوقی Common Law (بهویژه حقوق انگلیس و کشورهای تحت تأثیر آن مانند استرالیا، کانادا، سنگاپور و هنگکنگ) دارد. در دعاوی قراردادی، دادگاهها و داوران معمولاً ادعا را به دو بخش اصلی تقسیم میکنند:
- Liability (مسئولیت / وجود حق ادعا)
- Quantum (میزان / مقدار خسارت)
در قراردادهای FIDIC (بهخصوص نسخههای ۱۹۹۹ و ۲۰۱۷) نیز این مفهوم بسیار پرکاربرد است. مهندس (Engineer) و داوران هنگام بررسی ادعاها، ابتدا وجود حق ادعا (Entitlement) را بررسی میکنند و سپس به مرحله Quantum میپردازند؛ یعنی ارزیابی دقیق مبلغ قابل پرداخت با استناد به مدارک.
هرچند واژه «Quantum» به صورت مستقیم در شرایط عمومی پیمان EPC ایران (ابلاغیه سازمان برنامه و بودجه) استفاده نشده، اما مفهوم آن کاملاً در ماده ۵۶ (تغییر مبلغ پیمان) پوشش داده شده است.
ماده ۵۶ مرجع اصلی ارزشگذاری مالی تمام Variation Claimها است و تعیین میکند:
- کدام هزینهها (مستقیم و غیرمستقیم) قابل مطالبه هستند.
- چگونه باید این هزینهها محاسبه، آنالیز و مستند شوند.
- چه مدارکی (فاکتور، سفارش خرید، گزارش نفرساعت، CBS و غیره) برای اثبات Quantum لازم است.
به زبان خیلی ساده:
ماده ۴۹ میگوید «تغییر رخ داده است»، اما Quantum (ماده ۵۶) میگوید «این تغییر دقیقاً چقدر برای تو هزینه داشته و چگونه میتوانی آن را با مدرک به کارفرما یا داور ثابت کنی؟»
بدون Quantum قوی، حتی قویترین Variation Claim نیز معمولاً رد میشود یا مبلغ بسیار کمتری دریافت میکند.
مهمترین مدارک مالی برای دفاع از Claim
- مدارک خرید
- Purchase Order
- RFQ
- استعلام قیمت
- مدارک مالی
- فاکتور
- صورتوضعیت
- اسناد پرداخت
- مدارک اجرایی
- گزارش کارکرد تجهیزات
- گزارش نفرساعت
- مدارک پیمانکاران جزء
- قرارداد
- صورتوضعیت
- الحاقیه
اشتباهات مرگبار در ارزشگذاری تغییرات
- استفاده از اعداد تخمینی
- نداشتن آنالیز قیمت
- نبود مستندات خرید
- مخلوط کردن هزینههای پروژه با هزینههای تغییر
- مطالبه هزینه بدون اثبات تغییر
- عدم تفکیک هزینه مستقیم و غیرمستقیم
- مطالبه هزینههای غیرواقعی
رابطه ماده 56 با ماده 64
یکی از مهمترین موضوعات در پروژههای EPC این است که پس از بروز تغییرات، پیمانکار فقط هزینه را مطالبه میکند. در حالیکه تغییر معمولاً بر زمان پروژه نیز تاثیر می گذارد:
تغییر
↓
هزینه )ماده 56(
+
زمان )ماده 64(
مثال
تغییر مشخصات کمپرسور:
نتیجه:
- 80 میلیارد ریال هزینه اضافی
- 45 روز تأخیر در خرید
اگر فقط هزینه مطالبه شود، بخش مهمی از Claim از بین میرود.
چکلیست ارزیابی مالی Variation Claim
- آیا تغییر اثبات شده است؟
- آیا هزینهها قابل اندازهگیری هستند؟
- آیا مدارک مالی وجود دارد؟
- آیا آنالیز قیمت تهیه شده است؟
- آیا هزینه مستقیم و غیرمستقیم تفکیک شدهاند؟
- آیا رابطه علت و معلولی اثبات شده است؟
نکات طلایی ماده 56
هیچ هزینهای بدون مدرک قابل مطالبه نیست.
ماده 49 تغییر را شناسایی و اثبات میکند؛ ماده 56 مبلغ آن را.
Quantum قلب هر مطالبه مالی است.
Cost Register یکی از مهمترین ابزارهای موفقیت در Claim است.
تغییر بدون تحلیل هزینه، ادعای ناقص محسوب میشود.
جمعبندی فصل 3
ماده 56 یکی از مهمترین مواد مالی پیمان EPC است و مشخص میکند آثار اقتصادی تغییرات چگونه محاسبه و جبران میشوند. موفقیت در ادعاهای ناشی از تغییرات صرفاً به اثبات وقوع تغییر وابسته نیست؛ بلکه پیمانکار باید بتواند با مستندات کافی، هزینههای ناشی از آن را اندازهگیری، طبقهبندی و اثبات کند.
در عمل، ارزش واقعی یک Variation زمانی مشخص میشود که به یک Quantum قابل دفاع تبدیل شود.
عنوان تصویر: فرآیند ارزشگذاری تغییرات در پیمان EPC
Variation
↓
Cost Identification
↓
Cost Analysis
↓
Quantum
↓
Claim Value
فصل 4: تحلیل جامع ماده 64 پیمان EPC
تمدید مدت پیمان (EOT)، تحلیل تأخیرات و اثبات آثار زمانی ناشی از تغییرات (Variation Delays)
در بسیاری از پروژههایEPC ، بزرگترین بخش ضرر و زیان وارده به پیمانکار و کارفرما نه ناشی از افزایش هزینه مستقیم، بلکه ناشی از افزایش مدت پیمان است. به همین دلیل مدیران حرفهای Claims معمولاً معتقدند: «اگر ماده 49 منشأ Claim باشد، ماده 64 تعیینکننده ارزش واقعی آن است.»
چرا ماده 64 اهمیت ویژهای دارد؟
یکی از رایجترین اشتباهات در پروژههای EPC این است که پیمانکار صرفاً هزینه ناشی از تغییرات را مطالبه میکند و آثار زمانی را نادیده میگیرد.
در حالی که در بسیاری از پروژههای نفت، گاز، پتروشیمی و نیروگاهی:
- هزینه تمدید کارگاه
- هزینه تیم مدیریت پروژه
- هزینههای تجهیز و نگهداری
- هزینههای سربار
- هزینههای ناشی از افزایش مدت قراردادهای جزء
گاهی از هزینه مستقیم تغییر بیشتر میشود.
یک مثال واقعی
فرض کنید کارفرما تغییری در مشخصات توربین پروژه ایجاد میکند.
نتیجه:
- هزینه مستقیم خرید: 50 میلیارد ریال
- تأخیر در تأمین: 4 ماه
اگر فقط هزینه خرید مطالبه شود:
بخش بزرگی از خسارت واقعی پروژه نادیده گرفته خواهد شد.
ماده 64 چه موضوعی را پوشش میدهد؟
ماده 64 چارچوب بررسی تغییر مدت پیمان را مشخص میکند.
این ماده به این سؤال پاسخ میدهد:
در چه شرایطی پیمانکار مستحق تمدید مدت پیمان (EOT) است؟
EOT ( Extension of Time )چیست؟
تمدید مدت پیمان به معنای افزایش قانونی مدت قرارداد در نتیجه رویدادهایی است که خارج از قصور پیمانکار رخ دادهاند.
هدف EOT
هدف EOT جلوگیری از این موضوع است که پیمانکار بابت تأخیراتی که مسئول آن نیست جریمه شود.
- بدون EOT
تأخیر رخ داده
↓
پروژه دیر تمام شده
↓
خسارت تأخیر
- با EOT
تأخیر رخ داده
↓
EOT تأیید شده
↓
تاریخ تکمیل اصلاح میشود
↓
خسارت تأخیر حذف میشود
ارتباط ماده 49 و ماده 64
این دو ماده تقریباً همیشه با یکدیگر در ارتباط هستند.
ماده 49 (تغییر)
↓
ماده 64 (تمدید مدت)
مثال
کارفرما دستور تغییر سیستم کنترل DCS را صادر میکند.
نتیجه:
- طراحی مجدد
- خرید مجدد
- تست مجدد
این تغییر:
- هزینه ایجاد میکند (ماده 56)
- زمان ایجاد میکند (ماده 64)
چه زمانی تغییر مستحق EOT است؟
این مهمترین سؤال در کل فرآیند مدیریت ادعا است.
شرط اول
وقوع یک رویداد مجاز
مثال:
- تغییر مشخصات فنی
- تغییر دامنه کار
- تغییر نقشهها
